Ⅰ. 프로젝트의 위험 식별 및 대응, 리스크 관리의 개요
가. 프로젝트 리스크 대응 정의
- 프로젝트의 위험 식별, 분석하여 대응책을 마련하고 프로젝트를 성공적으로 완료하기 위한 관리 활동
나. 리스크 대응 목적
- 프로젝트의 정상적인 수행을 보장하기 위한 활동
- 위험 요소 제거/관리 통해 프로젝트 성공적 수행
- 프로젝트 통제의 상위 개념으로 우선순위가 높은 활동

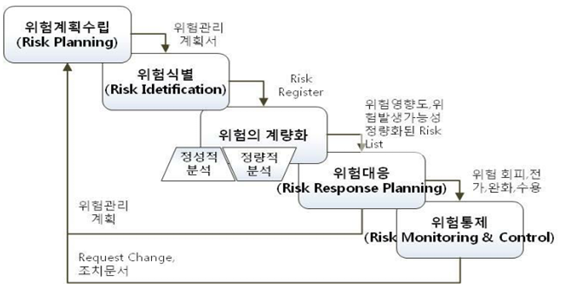

Ⅱ. 프로젝트 리스크 대응 계획 수립 절차

프로세스 | 절차 | 설명 | 산출물 |
계획 | 위험관리계획수립 | 위험 관리 기준과 활동 정의 | 위험 관리 계획서 |
위험식별 | 위험 식별 및 문서화 | 위험 관리 대장 | |
정성적 위험 분석 | 위험 발생 확률, 우선순위 결정 | 위험 우선순위 | |
정량적 위험 분석 | 위험의 영향 수치적 분석 | 위험 보고서 | |
위험 대응 계획 수립 | 긍정적 위험 증대, 부정적 위험 최소화 | 변경 요청 | |
실행 | 위험 대응 실행 | 합의된 위험 대응 계획 실행 | 변경 요청, PJT 문서 갱신 |
감시 및 통제 | 위험 감시 및 통제 | 위험 프로세스 효율성 평가 | 작업 성과 보고서 |
Ⅲ. 위협과 기회에 대한 대응 전략
가. 위협에 대한 대응 전략
대응 정도 | 대응 전략 | 설명 |

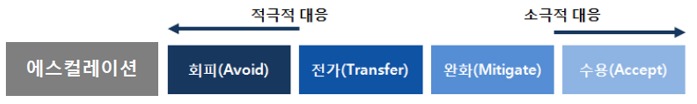

적극적 대응 소극적 대응 |
에스컬레이션 | 과업 밖에 있거나 PM 권한 밖에 있는 사항으로 판단 |
회피 | 프로젝트 목표를 위험 영향권에서 변경 | |
전가 | 위험 영향력 및 대응 주체 제3자에게 책임 이동 | |
완화 | 수용 가능 한계선까지 위험 및 영향 낮추기 | |
수용 | 위험을 그대로 두거나 받아들임 |
나. 기회에 대한 대응 전략
대응 정도 | 대응 전략 | 설명 |
적극적 대응 소극적 대응 |
에스컬레이션 | 과업 밖에 있거나 PM 권한 밖에 있는 사항으로 판단 |
활용 | 기회 실현 위해 긍정적 영향 갖는 리스크 선택 | |
공유 | 제3자에게 유익한 기회를 공유 | |
증대 | 긍정적 영향 리스크 식별하여 극대화 | |
수용 | 기회 수용 수반되면 활용하지만 적극적 기회 추구 않는법 |
Ⅳ. 리스크 대응 프로세스 및 도구
프로세스 | 도구 및 기법 | 설명 |
위험 식별 | 체크리스트 | 표준화된 위험 항목 기반 체계적 식별 |
브레인스토킹 | 팀원들 자유롭게 위험 요소 제안 | |
델파이 기법 | 전문가들의 익명 의견 종합하여 식별 | |
인터뷰, 설문조사 | 이해관계자 및 전문가 인터뷰 진행 | |
과거 데이터 분석 | 유사 프로젝트의 과거 위험 데이터 분석 | |
위험 분석 | 정성적 분석 | 위험 발생 가능성과 영향 우선순위 결정 |
정량적 분석 | 위험 발생 가능성과 영향 수치적 분석 | |
SWOT 분석 | 프로젝트 강점, 약점, 기회, 위협 분석 | |
민감도 분석 | 특정 위험 요소의 영향도 분석 | |
몬테카를로 시뮬레이션 | 다양한 시나리오 생성하여 확률적 영향 분석 | |
위험 대응 | 위협에 대한 대응 | 에스컬레이션, 회피, 전가, 완화, 수용 |
기회에 대한 대응 | 에스컬레이션, 활용, 공유, 증대, 수용 | |
위험 통제 | 위험 감시 목록 | 지속 모니터링으로 주요 위험 정리 |
KPI 및 KRI | 위험 발생 가능성 주요 지표 설정 | |
주간/월간 보고서 | 정기적으로 위험 점검 및 보고서 작성 | |
회고 및 피드백 분석 | 프로젝트 종류 후 위험 대응 효과성 분석 |
