Ⅰ. CCM과 CPM 개념 비교
CCM | CPM |
- 자원제약사항을 고려하여 일정을 작성하는 방법으로 작업간 여유시간 버퍼로 설정하고 버퍼 소진율에 따라 전체 일정 관리하는 기법 | - 프로젝트 최소 기간 결정에 사용되는 기법으로 활동간 의존 관계를 파악하여 시작, 종료, 예정일을 산정하는 프로젝트 일정 개발 기법 |
- CCM은 자원 기반 계획, CPM은 일정 기반 계획으로 프로젝트 특성에 따라 적절한 기법 선택
Ⅱ. CCM과 CPM 상세 비교
구분 | CCM | CPM |
중점 요소 | - 자원 기반 | - 일정 기반 |
버퍼 | - 자원버퍼, 피딩버퍼, 프로젝트버퍼 | - 각 활동에 여유시간 반영 |
관리 관점 | - 전체 버퍼 소진율 | - 작업 진적률, EVM |
착수일 | - Latest Start Date | - Earliest Start Date |
일정 단축 방식 | - 일정 조정 및 버퍼 관리 | - Fast Tracking, Crashing |
적용 분야 | - 자원 제약이 심한 프로젝트 | - 공정이 복잡한 프로젝트 |
장점 | - 자원 제약 고려 현실적 일정 수립 - 일정 지연 최소화 - 불확실성 대응 가능 |
- 최장 경로 식별로 일정 계획 용이 - 작업 관계 쉽게 파악 가능 - 다양한 일정 단축 방법 적용 |
단점 | - 일정 계획 복잡 - 버퍼 설정 어려움 |
- 일정 지연 발생 가능 - 일정 단축 시 추가 비용 |

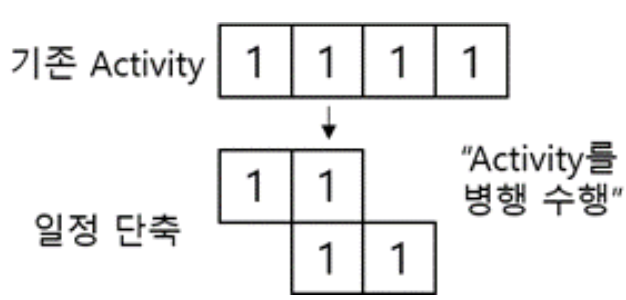

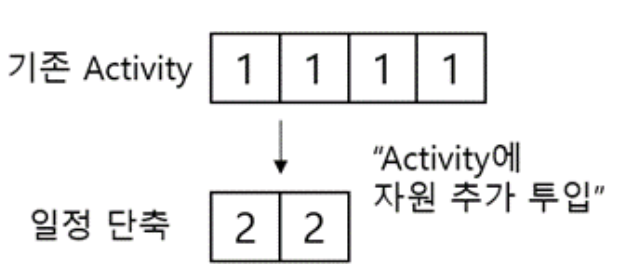

Ⅲ. 일정 단축 기법 Fast Tracking, Crashing
Fast Tracking | Crashing |
![]() |
![]() |
