반응형
Notice
Recent Posts
Recent Comments
Link
일 | 월 | 화 | 수 | 목 | 금 | 토 |
---|---|---|---|---|---|---|
1 | 2 | 3 | 4 | 5 | 6 | 7 |
8 | 9 | 10 | 11 | 12 | 13 | 14 |
15 | 16 | 17 | 18 | 19 | 20 | 21 |
22 | 23 | 24 | 25 | 26 | 27 | 28 |
29 | 30 |
Tags
- Adversarial Attack
- progressive learning
- leetcode
- ubuntu
- TensorFlow
- neural architecture search
- Machine Learning
- Reconstruction
- tf.data
- 3D 얼굴
- PYTHON
- tf.image
- GAN
- 추천시스템
- training efficiency
- MnasNet
- CNN
- 팰린드롬
- model
- AI
- 슬라이싱
- adaptive regularization
- image classification
- deep learning
- uncertainty
- EfficientNetV2
- recommendation
- 파이썬
- 3D Face
Archives
- Today
- Total
굿
프로젝트 자원 최적화 방법 2가지 설명하고 비교하시오 본문
반응형
Ⅰ. 프로젝트 일정 변경 가능한 자원 평준화 개요
정의 | - 특정 자원에 과도한 부하가 걸리는 것을 방지하기 위해 일정을 평준화하여 자원 최적화하는 기법 |

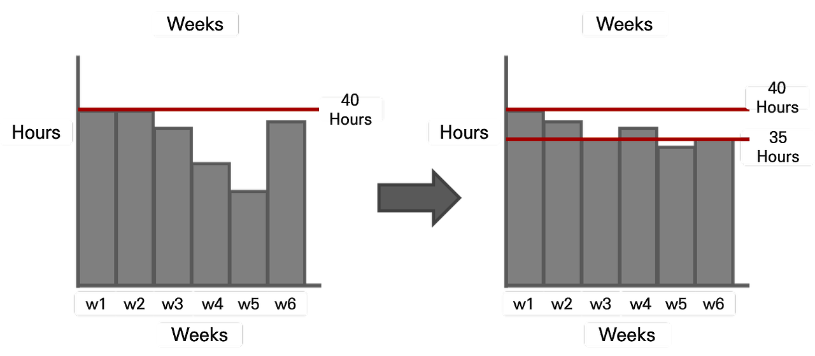

개념도 | |
적용 사례 | - 핵심 인력의 활용 시점이 제한적인 경우 - 스케줄 조정이 가능한 경우 |
- 일정과 원가의 트레이드 오프 영향을 고려하여 프로젝트 상황에 맞게 적용
Ⅱ. 프로젝트 일정 변경 불가한 자원 평활화 개요
정의 | 일정 지연을 방지하기 위해 자원을 균형있게 투입하여 프로젝트 CP 활동 지연 방지 기 |

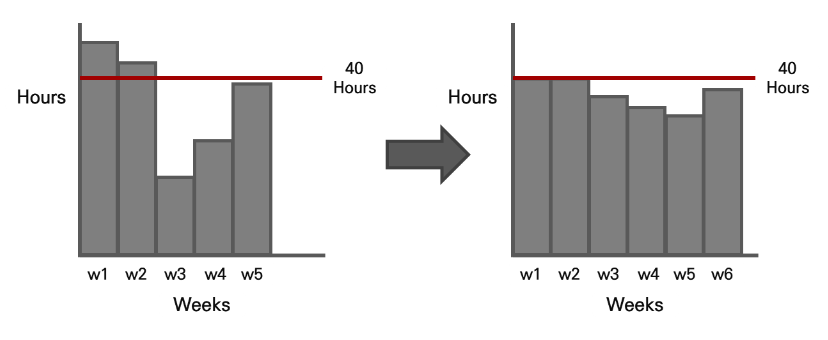

개념도 | |
적용 사례 | - 반드시 납기 일정 준수해야하는 경우 - 자원 사용이 고르게 배분되지 않은 경우 |
- 일반적으로 자원 평준화 이후 자원 평활화 수행
Ⅲ. 자원 평준화와 자원 평활화 비교
구분 | 자원 평준화 | 자원 평활화 |
목표 | 자원 수요/공급 균형 | 균일한 자원 활용 |
일정 지연 | 일정 지연 가능(CP 변경) | 일정 지연 없음(CP 변동 없음) |
원가 영향 | 원가 절감 가능 | 원가 초과 가능 |
관리 자원 | 핵심인력 | 비핵심인력 |
적용 대상 | Total Float이 0 이상인 작업 | Total Float과 Free Float 내 조정 |
반응형
'IT 기술 > SW공학 & 프로젝트 관리' 카테고리의 다른 글
MSA와 Service Mesh (0) | 2024.07.03 |
---|---|
MVC, MVP, MVVM, MVI 디자인 패턴 (0) | 2024.07.03 |
객체 지향 프로그래밍(OOP) 특징 (0) | 2024.07.02 |
Agile 선언문과 12개의 원칙 (0) | 2024.07.02 |
XP(eXtreme Programming)의 특징 및 실천 방법(Practice) (0) | 2024.07.02 |
